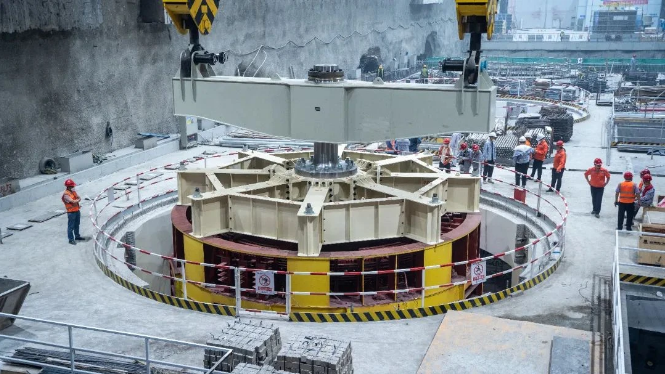

广东梅州抽水蓄能电站二期首台机组进水球阀吊装圆满完成
时间:2024-11-18

       2024年11月14日,随着主厂房2*300t桥机稳稳地将蓝色“大块头”准确无误吊落于球阀基础板上,广东梅州抽水蓄能电站二期项目首台(5#)机组进水球阀顺利完成吊装,为电站首台机组如期充水调试提供了坚实的保障。

       进水球阀是抽水蓄能电站机组的核心部件,也是电站厂房最重要的安全保障。作为设置在水轮机蜗壳与压力管道之间的阀门,在机组启停时,进水球阀跟机组同时启停,其主要作用在于停机时减少机组漏水量,在机组检修时截断水流确保安全,同时具备动水关闭功能以防止在机组事故时导致机组飞逸等事故扩大情况的发生。

       梅蓄电站二期项目机组进水球阀由哈尔滨电机厂生产,为卧轴双面密封结构,尺寸长5.85米、宽3.5米、高4.28米,公称直径2.5米,最大静水头501.49米,总重约156吨。球阀设有一道工作密封和一道检修密封,采用水操作控制系统,操作水压4.2-4.9MPa。
       吊装前,项目部组织参与作业的各专业施工人员对现场桥机、吊具及绳索进行了专项检查。业主、监理、施工单位负责人结合施工技术方案对起重、安装人员进行了最后的安全技术交底,以确保吊装工作万无一失。吊装过程严格按照审批方案,落实作业风险管控措施,严格按照“三起三落”的要求,确保了首台机组进水球阀吊装过程平稳顺利。

       本次进水球阀吊装工作完成后将开展球阀的正式安装工作,安装调整完成后将开展引支压力钢管最后一节与球阀上游延伸段的调整焊接、接力器及管路安装、控制系统安装等相关工作。
       项目部将稳步推进工程进度,高质量完成引水水道充水前各项工作,为冲刺梅蓄二期2025年机组全面投产发电的目标而不懈努力。
       2024年11月8日,广东梅州抽水蓄能电站二期首台机组定子吊装完成,吹响了向明年5月底首台机组投产发电目标的冲锋号角。

       定子是水轮发电机组的核心部件之一,定子吊装是水轮发电机组安装过程中的关键工序吊装精度要求高、难度大。此次定子吊装作业采用厂房2*300t桥机两小车并车进行,吊装总重量达430吨,其中定子重370吨,外径8760毫米,高5410毫米,定子铁芯由近10.4万张0.5毫米厚的硅钢片通过人工叠装而成。

       广东梅州抽水蓄能电站二期首台发电机组定子成功吊装就位,标志着首台机组安装工作迎来最高峰,为首台机组顺利发电奠定了坚实基础。目前,首台机组定子后续安装调整工作正有序进行中。





拼阀网编辑:小小
温州海棠文化传媒有限公司(拼阀网)
地址:温州市龙湾区万达广场1号写字楼1223-1224室
电话:0577-89881156

【免责声明】以上文章转载自互联网,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责;如稿件版权单位或个人不愿在本网发布,请在两周内来电或来函与本网联系。

预计下周钢市维持小幅偏强运行
本周矿价先弱后强,现62%普氏指数98.75美金。周均较上周低约3.5美金。
2022-09-24 16:44:32
248
头条新闻
江苏神通DN4100大口径高压差全封闭式插板阀成功交付
近日,江苏神通深耕高端特种阀门领域的又一成果落地——专为极端工况定制的DN4100大口径高压差全封闭式插板阀,顺利完成全流程生产、检测与验收,正式交付客户。作为公司聚焦行业痛点、攻坚技术难题的阶段性成果,该产品的成功交付,既是对团队研发与制造能力的一次实战检验,也为大型能源、化工、冶金等领域的重大工程,提供更贴合需求的核心流体控制解决方案。
2025-12-01 09:26:50
306
头条新闻
终端采购量下降 后期钢材价格走势如何?
制造业生产经营连续两个月下降,各个行业经营压力加大,加上进入冬季,天气原因导致施工项目进度减慢,终端采购量下降,在焦炭及铁矿石原料领跌下,现货价格进入阶段性修复,同时月
2022-12-01 09:37:59
198
头条新闻
